VIDEO/ Lucrările de construcție a LEA Vulcănești-Chișinău avansează pe ambele direcții

Lucrările la linia electrică aeriană Vulcănești–Chișinău avansează pe ambele direcții. La sud, muncitorii s-au apropiat de Stația Electrică Vulcănești. Pe direcția centru, activitățile se desfășoară în raionul Ialoveni, aproape de Stația Electrică Chișinău. Anunțul a fost făcut de Ministerul Energiei.

Până în prezent, Proiectul de Dezvoltare a Sistemului Electroenergetic înregistrează realizări de peste 93 la sută la construirea fundațiilor pentru piloni. În plus, aproximativ 75 la sută din piloni au fost asamblați, dintre care peste 60 la sută sunt instalați. Autoritățile precizează și că peste 25 km de conductoare sunt deja întinse.

În același timp, la Stația Electrică Chișinău au fost transportate toate patru unități monofazate ale autotraformatorului de forță, lucrările de montare ale acestora vor începe imediat sub supravegherea specialiștilor de la uzina producătoare.

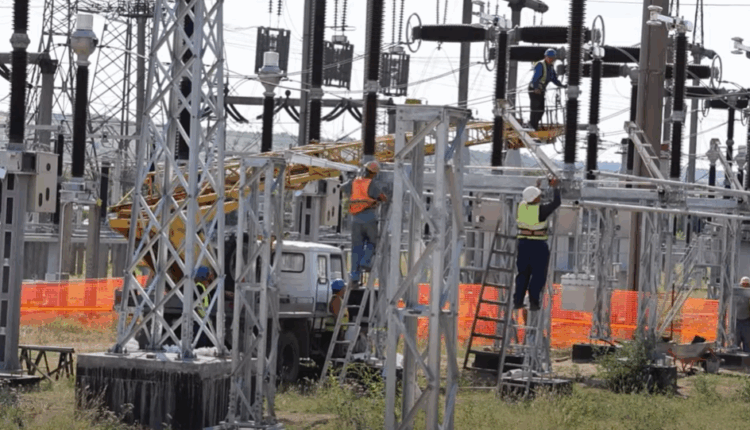

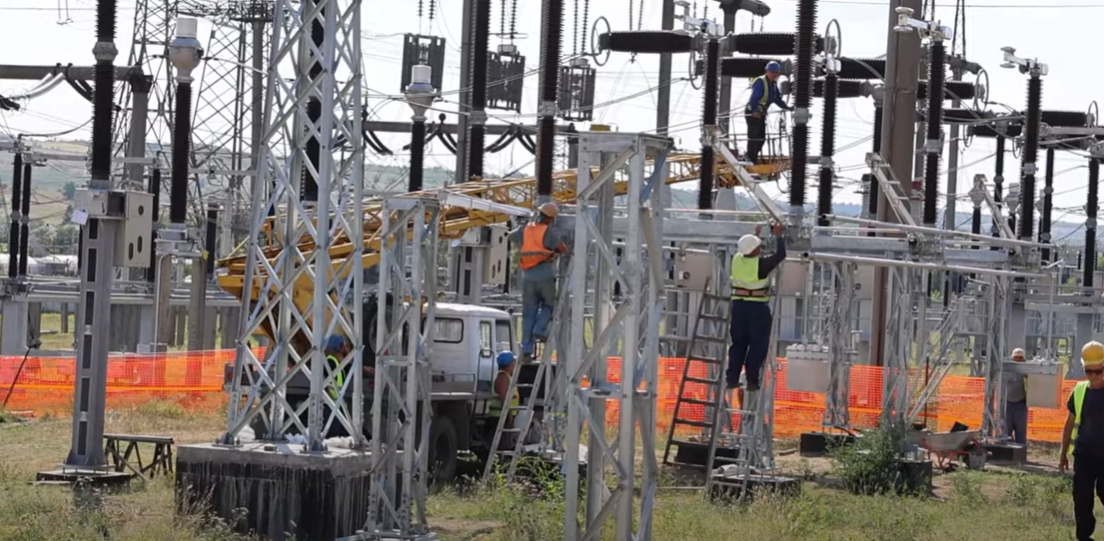

Totodată, la Stația Electrică Vulcănești continuă betonarea fundațiilor pentru echipamente. O parte semnificativă a echipamentelor este deja produsă, testată și se află în proces de livrare. Astfel, primele izolatoare de suport au ajuns la șantier, iar în perioada imediat următoare este preconizată și livrarea structurilor metalice.

Reamintim că valoarea totală a proiectului este de 61 milioane de euro, dintre care aproximativ 27 milioane de euro sunt pentru construcția Liniei. Potrivit autorităților, lucrările urmează să fie finalizate la sfârșitului anului curent.
